Ремонт электрокабеля Estlink 2 между Эстонией и Финляндией, начавшийся в мае, идет быстрее, чем планировалось. Вместо изначально намеченного середины июля кабель будет приведен в рабочее состояние уже к 25 июня.

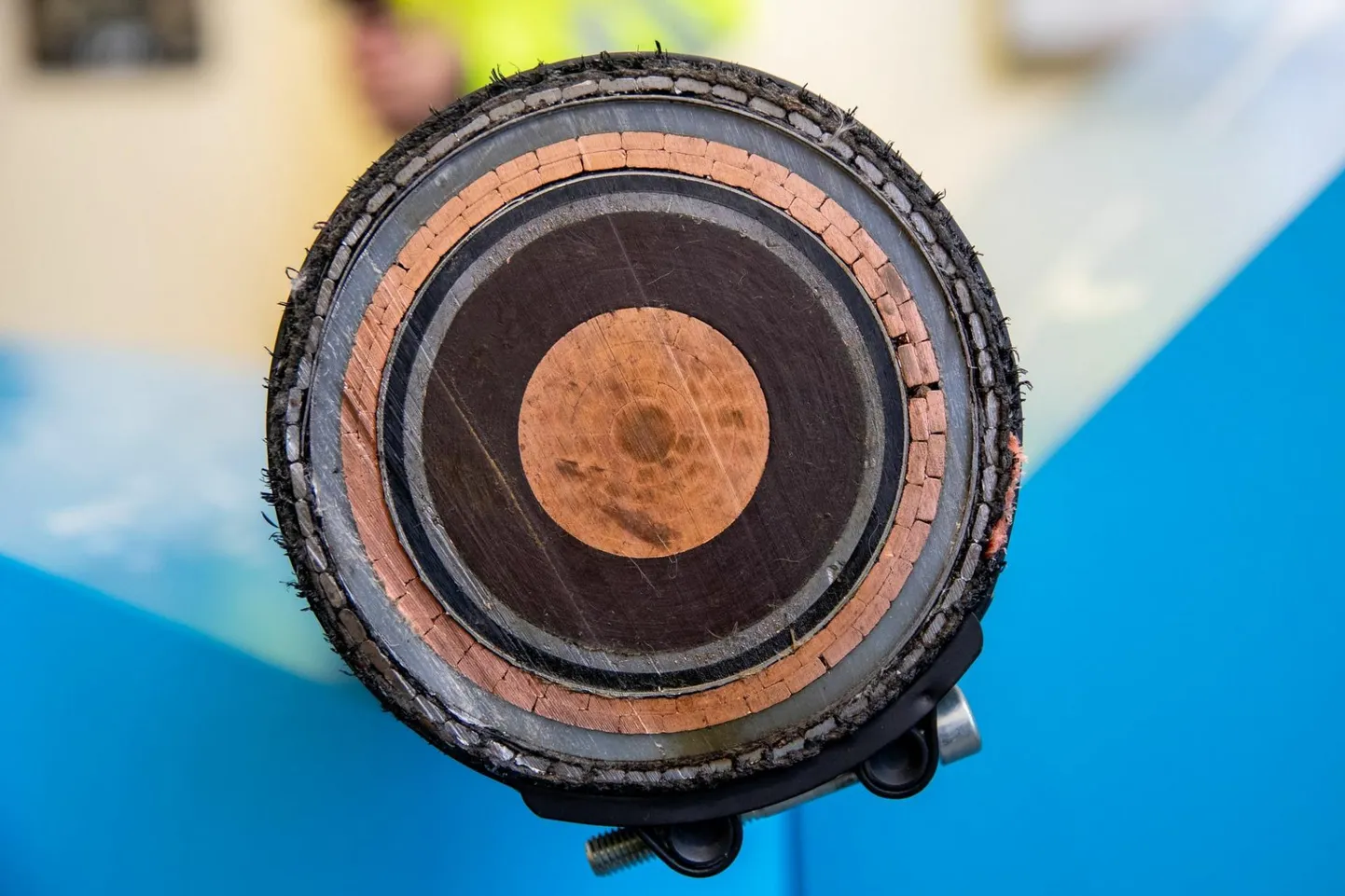

По словам руководителя эксплуатации кабелей Estlink Рейго Хаугa, поврежденный 25 декабря прошлого года корабельным якорем участок подводного кабеля уже успешно вырезан, и теперь предстоит подключить около километра резервного кабеля к неповрежденным сегментам.
«Как подготовительные, так и ремонтные работы продвигаются хорошо, без сбоев. Строительство первого ремонтного соединения завершится сегодня, а монтаж второго начнется на следующей неделе», - сообщил Хауг.
Электросоединение будет вновь передано в распоряжение рынка после завершения ремонта и успешного прохождения всех тестов - 25 июня.
